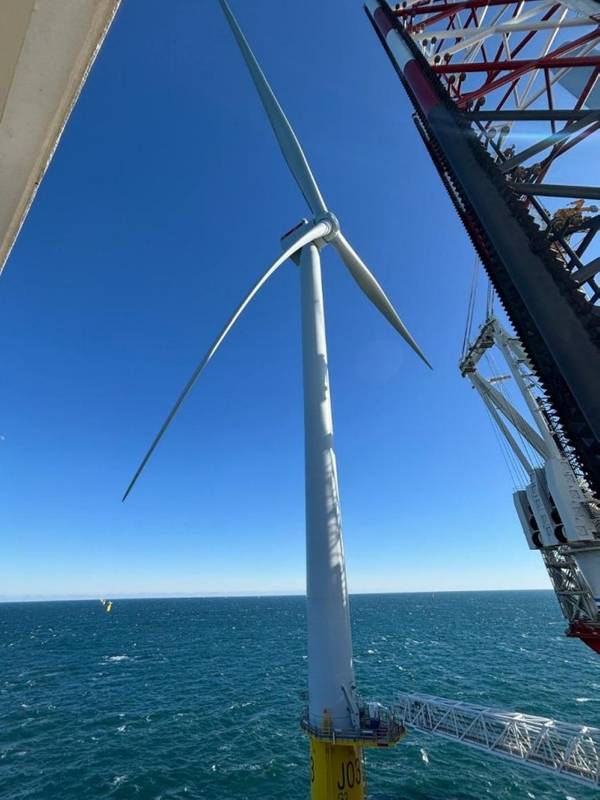

A primeira turbina se ergue imponente no parque eólico offshore de 2,6 GW da Dominion Energy nos EUA.

2 fevereiro 2026
(Crédito: Dominion Energy)
(Crédito: Dominion Energy)

A Dominion Energy concluiu a instalação da primeira turbina eólica offshore para o projeto Coastal Virginia Offshore Wind (CVOW), o maior projeto desse tipo nos Estados Unidos.

Em um documento regulatório enviado pela Dominion Energy em 30 de janeiro de 2026, a empresa informou que a primeira turbina do projeto eólico offshore de 2,6 GW foi instalada, com a primeira geração de eletricidade prevista para o primeiro trimestre de 2026.

As 176 turbinas eólicas Siemens Gamesa de 14 MW para o projeto estão sendo instaladas pela embarcação Charybdis , a primeira embarcação de instalação de turbinas eólicas offshore (WTIV) dos Estados Unidos em conformidade com a Lei Jones, construída no estaleiro AmFELS da Seatrium, no Texas.

De acordo com a atualização do projeto, todos os 176 monopiles foram instalados, assim como 119 peças de transição do total de 176, restando 57 aguardando instalação. A Dominion Energy informou que 183 km dos 418 km de cabos interligando as torres também já foram instalados.

A empresa observou que 126 torres de turbina e 121 naceles já foram fabricadas, com 54 torres e 30 naceles já tendo chegado ao Terminal Marítimo de Portsmouth, enquanto a fabricação de 48 conjuntos de pás também foi concluída, com 26 recebidos no terminal.

A Dominion Energy informou que o projeto está agora 71% concluído, reduzindo o risco futuro do projeto.

A terceira subestação offshore do projeto deverá ser instalada até o final do primeiro trimestre de 2026, após a instalação das duas primeiras, concluídas em março e novembro.

Em 30 de janeiro de 2026, a Dominion Energy divulgou uma atualização sobre o projeto CVOW, incluindo alterações no custo total do projeto e na data prevista de conclusão, que refletem a suspensão temporária das obras a partir da ordem do Bureau de Gestão de Energia Oceânica (BOM) do Departamento do Interior dos EUA, de dezembro de 2025, até a emissão de uma liminar em janeiro de 2026, bem como custos adicionais estimados associados às tarifas.

Os custos totais estimados do projeto CVOW, incluindo contingências e excluindo custos de financiamento, aumentaram de aproximadamente US$ 11,2 bilhões para aproximadamente US$ 11,5 bilhões.

A previsão atual é de que o projeto seja concluído no início de 2027 e, quando estiver em pleno funcionamento, será capaz de fornecer energia para 660.000 residências na Virgínia.
